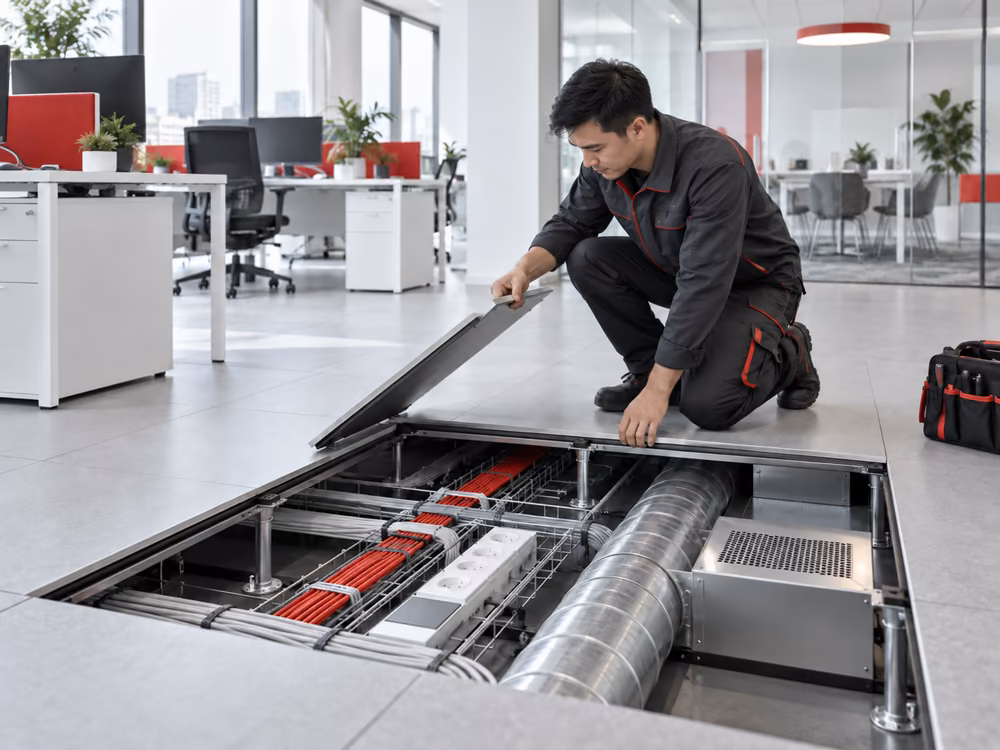

Trong các tòa nhà văn phòng, trung tâm dữ liệu và phòng máy chủ, hệ thống điện, mạng, điều hòa và các tuyến kỹ thuật thường cần được bố trí sao cho vừa thuận tiện vận hành, vừa dễ tiếp cận khi bảo trì. Sàn nâng là một trong những giải pháp được sử dụng để tạo khoảng không kỹ thuật bên dưới mặt sàn hoàn thiện.
Thay vì đi toàn bộ dây cáp và đường kỹ thuật âm tường hoặc cố định trên bề mặt, hệ thống sàn nâng tạo một lớp không gian riêng bên dưới khu vực sử dụng. Cấu trúc này đặc biệt phù hợp với những mặt bằng cần thay đổi layout thường xuyên hoặc có mật độ hệ thống kỹ thuật cao.

1. Sàn nâng là gì?
Sàn nâng, còn được gọi là sàn kỹ thuật hoặc raised floor, là hệ thống mặt sàn được lắp cao hơn sàn bê tông ban đầu nhờ các chân đỡ chuyên dụng.
Khoảng trống hình thành giữa sàn bê tông và bề mặt sàn nâng có thể được sử dụng để bố trí dây điện, cáp mạng, hệ thống dữ liệu, đường ống hoặc một số thành phần của hệ thống điều hòa.
Khác với sàn hoàn thiện thông thường được thi công trực tiếp trên kết cấu nền, các tấm sàn nâng có thể tháo rời tại từng vị trí. Nhờ đó, đội ngũ kỹ thuật có thể tiếp cận hệ thống bên dưới mà không cần phá sàn hoặc can thiệp nhiều vào phần hoàn thiện.
Đây là lý do sàn nâng thường xuất hiện tại:
- Văn phòng có hệ thống điện và dữ liệu phức tạp
- Trung tâm dữ liệu
- Phòng máy chủ
- Phòng điều khiển
- Phòng sạch
- Một số nhà máy và khu vực kỹ thuật chuyên dụng
2. Cấu tạo của hệ thống sàn nâng
Một hệ thống sàn nâng hoàn chỉnh thường gồm tấm sàn, chân đỡ, thanh giằng và các phụ kiện liên kết. Cấu hình cụ thể có thể thay đổi tùy theo tải trọng, chiều cao sàn và yêu cầu kỹ thuật của công trình.
2.1 Tấm sàn nâng
Tấm sàn là bề mặt chịu tải trực tiếp của hệ thống.
Tùy sản phẩm, tấm có thể được sản xuất từ thép, xi măng, vật liệu composite hoặc kết hợp nhiều loại vật liệu. Một số loại phổ biến sử dụng lớp vỏ thép sơn tĩnh điện và phần lõi vật liệu có khả năng tăng độ cứng, chịu tải và cách âm.
Bề mặt tấm sàn có thể được hoàn thiện bằng nhiều vật liệu khác nhau như HPL, vinyl, thảm hoặc các lớp phủ chuyên dụng tùy theo khu vực sử dụng.
Khi lựa chọn tấm sàn, doanh nghiệp cần quan tâm đến tải trọng thiết kế, kích thước, khả năng chống tĩnh điện, độ bền và loại vật liệu hoàn thiện phía trên.
2.2 Hệ thống chân đỡ
Chân đỡ tạo khoảng cách giữa sàn bê tông và mặt sàn nâng.
Chiều cao của chân đỡ thường có thể điều chỉnh để xử lý chênh lệch cao độ của mặt nền và đáp ứng khoảng không cần thiết cho hệ thống kỹ thuật phía dưới.
Vật liệu sử dụng phổ biến là kim loại được xử lý chống ăn mòn. Khi lắp đặt, chân đỡ cần được bố trí đúng khoảng cách và cố định chắc chắn để phân bổ tải trọng đồng đều.
2.3 Thanh giằng
Thanh giằng liên kết các chân đỡ với nhau, tạo thành hệ khung phía dưới tấm sàn.
Bộ phận này có vai trò hạn chế chuyển vị và rung lắc, đặc biệt tại những khu vực có yêu cầu chịu tải hoặc độ ổn định cao.
Không phải mọi hệ thống sàn nâng đều sử dụng cấu hình thanh giằng giống nhau. Việc có cần thanh giằng hay không phụ thuộc vào thiết kế của nhà sản xuất, chiều cao sàn, tải trọng và yêu cầu của công trình.
2.4 Các phụ kiện đi kèm
Ngoài các thành phần chính, hệ thống có thể sử dụng thêm:
- Vít và phụ kiện liên kết thanh giằng
- Keo hoặc vật liệu cố định chân đỡ
- Đệm cao su giảm rung
- Tấm xử lý tại khu vực cửa hoặc mép sàn
- Hộp kỹ thuật và nắp mở phục vụ hệ thống điện, mạng
- Tấm sàn có lỗ hoặc khe thông gió
Những phụ kiện này cần được lựa chọn đồng bộ với hệ sàn để tránh ảnh hưởng đến độ ổn định và khả năng bảo trì về sau.
3. Các loại sàn nâng phổ biến
Sàn nâng có thể được phân loại theo vật liệu, lớp hoàn thiện hoặc chức năng sử dụng. Trong thực tế, doanh nghiệp thường gặp một số nhóm sau.

Sàn nâng lõi xi măng hoặc vật liệu chịu lực
Loại này thường có kết cấu chắc chắn và khả năng chịu tải tương đối cao.
Sản phẩm được sử dụng tại văn phòng, phòng máy hoặc những khu vực có nhiều thiết bị kỹ thuật. Thông số chịu tải cần được kiểm tra theo từng sản phẩm thay vì đánh giá chỉ dựa trên tên vật liệu.
Sàn nâng phủ HPL
HPL là một trong các loại lớp phủ thường được sử dụng trên tấm sàn kỹ thuật.
Bề mặt tương đối cứng và dễ vệ sinh, phù hợp với một số không gian kỹ thuật hoặc khu vực cần bề mặt hoàn thiện ổn định.
Khả năng chống tĩnh điện hoặc các đặc tính kỹ thuật khác cần được xác định dựa trên thông số của từng loại sản phẩm.
Sàn nâng phủ vinyl
Một số hệ sàn sử dụng lớp hoàn thiện vinyl có đặc tính kiểm soát tĩnh điện.
Nhóm sản phẩm này có thể được sử dụng trong phòng máy, phòng sạch, khu sản xuất điện tử hoặc môi trường có yêu cầu kiểm soát điện tích.
Doanh nghiệp cần phân biệt giữa vinyl thông thường và vật liệu có thông số chống tĩnh điện chuyên dụng.
Sàn nâng có lỗ thông gió
Tấm sàn được thiết kế với các lỗ hoặc khe cho phép luồng không khí đi xuyên qua bề mặt.
Loại sàn này thường liên quan đến hệ thống phân phối không khí dưới sàn, phổ biến hơn tại trung tâm dữ liệu, phòng máy hoặc một số công trình sử dụng hệ thống điều hòa dưới sàn.
Việc sử dụng loại sàn này cần được tính toán cùng hệ thống HVAC thay vì lựa chọn riêng lẻ như một vật liệu hoàn thiện.
4. Quy trình lắp đặt sàn nâng gồm những bước nào?
Quy trình thi công có thể thay đổi theo thiết kế và nhà cung cấp, nhưng về cơ bản thường gồm các bước dưới đây.
Bước 1: Kiểm tra và tiếp nhận mặt bằng
Đơn vị thi công cần xác định phạm vi lắp đặt, cao độ hoàn thiện và điều kiện thực tế của sàn bê tông.
Các vị trí cửa, vách, cột, hệ thống kỹ thuật cố định và khu vực chuyển tiếp cao độ cũng cần được kiểm tra trước khi triển khai.
Bước 2: Vệ sinh mặt nền
Mặt bằng cần được loại bỏ bụi, rác và vật liệu thừa.
Đây cũng là thời điểm kiểm tra các điểm bất thường trên nền như bề mặt không bằng phẳng, khu vực ẩm hoặc vị trí có thể ảnh hưởng đến việc cố định chân đỡ.
Bước 3: Xác định cao độ sàn nâng
Cao độ cần được xác định dựa trên khoảng không yêu cầu cho hệ thống kỹ thuật và cao độ hoàn thiện tổng thể của không gian.
Nếu mặt bằng văn phòng kết nối với hành lang, thang máy hoặc khu vực không sử dụng sàn nâng, điểm chuyển tiếp giữa hai cao độ cần được xử lý từ giai đoạn thiết kế.
Bước 4: Chia lưới và xác định vị trí chân đỡ
Mặt bằng được chia theo module của tấm sàn.
Vị trí chân đỡ phải được đánh dấu chính xác để các tấm sàn sau khi lắp có thể liên kết đúng kích thước và phân bổ tải trọng phù hợp.
Bước 5: Lắp đặt chân đỡ và hệ khung
Chân đỡ được cố định tại các vị trí đã xác định và điều chỉnh theo cao độ yêu cầu.
Nếu hệ thống sử dụng thanh giằng, các thanh này sẽ được lắp để liên kết các chân đỡ thành một kết cấu ổn định.
Bước 6: Lắp tấm sàn
Các tấm sàn được đặt lên hệ khung theo đúng module.
Trong quá trình này cần kiểm tra độ phẳng, độ khít, cao độ và độ ổn định của từng khu vực.
Những vị trí sát tường, cột hoặc góc đặc biệt có thể cần cắt tấm theo kích thước thực tế.
Bước 7: Kiểm tra trước khi bàn giao
Sau khi hoàn thiện, hệ thống cần được kiểm tra về độ phẳng, độ chắc chắn, tình trạng liên kết và các điểm tiếp cận kỹ thuật.
Nếu sàn nâng nằm trong phạm vi fit-out văn phòng, việc bàn giao cũng cần phối hợp với các hạng mục điện, mạng, nội thất và vật liệu hoàn thiện phía trên.
5. Doanh nghiệp cần cân nhắc gì khi lựa chọn sàn nâng?
Không phải mặt bằng nào cũng cần sử dụng cùng một loại sàn. Việc lựa chọn nên bắt đầu từ nhu cầu vận hành và điều kiện kỹ thuật thực tế.
Khả năng chịu tải
Tải trọng là yếu tố quan trọng nếu khu vực có tủ rack, máy chủ, thiết bị nặng hoặc mật độ sử dụng cao.
Cần kiểm tra thông số tải trọng tập trung và tải trọng phân bố của sản phẩm thay vì chỉ dựa vào độ dày của tấm sàn.
Chiều cao sàn
Chiều cao ảnh hưởng trực tiếp đến không gian có thể sử dụng để bố trí hệ thống kỹ thuật.
Tuy nhiên, nâng sàn quá cao cũng làm giảm chiều cao thông thủy của văn phòng. Đây là yếu tố cần được xem xét cùng chiều cao trần, hệ thống điều hòa và thiết kế nội thất.
Kích thước và module
Module của tấm sàn ảnh hưởng đến bố trí chân đỡ, khả năng cắt ghép và cách phối hợp với layout nội thất.
Với văn phòng có nhiều vách ngăn hoặc layout phức tạp, việc xác định module từ đầu sẽ hạn chế các điểm cắt nhỏ và bất hợp lý.
Vật liệu
Mỗi loại vật liệu có đặc tính khác nhau về tải trọng, trọng lượng, chống cháy, chống tĩnh điện, độ ồn và khả năng bảo trì.
Do đó, việc chọn vật liệu cần căn cứ vào khu vực sử dụng cụ thể thay vì áp dụng một loại cho toàn bộ công trình.
Khả năng tiếp cận hệ thống kỹ thuật
Một trong những lý do chính để sử dụng sàn nâng là khả năng tiếp cận hệ thống bên dưới.
Vì vậy, layout dây điện, mạng và các tuyến kỹ thuật cần được thiết kế sao cho việc tháo tấm sàn và bảo trì sau này không bị cản trở bởi nội thất cố định.
Chi phí đầu tư và bảo trì
Chi phí sàn nâng không chỉ gồm tấm sàn.
Ngân sách cần xem xét đồng thời hệ chân đỡ, thanh giằng, phụ kiện, nhân công, lớp hoàn thiện, xử lý cao độ và các hạng mục kỹ thuật liên quan.
Một phương án có giá vật liệu thấp hơn chưa chắc có tổng chi phí thấp hơn nếu phát sinh nhiều công đoạn xử lý trong quá trình thi công.
6. Sàn nâng có tác dụng gì trong văn phòng?
Trong môi trường văn phòng, giá trị chính của sàn nâng nằm ở khả năng tổ chức hệ thống kỹ thuật bên dưới mặt sàn.
Bố trí hệ thống điện và dữ liệu linh hoạt hơn
Điện nguồn, cáp mạng và các tuyến dữ liệu có thể được bố trí bên dưới sàn thay vì chạy nổi hoặc phụ thuộc hoàn toàn vào tường.
Điều này đặc biệt hữu ích tại văn phòng có nhiều workstation nằm giữa mặt bằng, nơi việc cấp điện từ tường hoặc trần có thể làm thiết kế phức tạp hơn.
Thuận tiện khi điều chỉnh layout
Khi doanh nghiệp thay đổi vị trí bàn làm việc hoặc khu chức năng, một phần hệ thống điện và mạng bên dưới sàn có thể được điều chỉnh theo layout mới.
Mức độ linh hoạt thực tế phụ thuộc vào cách hệ thống kỹ thuật ban đầu được thiết kế.
Dễ tiếp cận khi bảo trì
Kỹ thuật viên có thể tháo từng tấm tại khu vực cần kiểm tra thay vì phá lớp hoàn thiện cố định.
Điều này phù hợp với các hệ thống cần kiểm tra, nâng cấp hoặc thay đổi định kỳ.
Hỗ trợ tổ chức mặt bằng gọn hơn
Việc đưa dây và tuyến kỹ thuật xuống dưới sàn giúp hạn chế dây dẫn chạy nổi trên mặt bằng sử dụng.
Tuy nhiên, sàn nâng chỉ giải quyết tốt vấn đề này khi được phối hợp từ đầu với thiết kế MEP, hệ thống IT và layout nội thất.
7. Sàn nâng có phù hợp với mọi văn phòng không?
Không nhất thiết.
Với văn phòng nhỏ, mật độ kỹ thuật thấp hoặc layout ít thay đổi, hệ thống sàn nâng có thể chưa phải phương án cần thiết nếu điện và dữ liệu đã được bố trí hợp lý từ trần, tường hoặc hệ thống floor box hiện hữu.
Ngược lại, những văn phòng có diện tích lớn, nhiều cụm workstation, mật độ thiết bị cao hoặc yêu cầu thay đổi layout trong tương lai có thể cần xem xét kỹ hơn khả năng sử dụng sàn nâng.
Một yếu tố khác là chiều cao thông thủy. Việc bổ sung sàn nâng làm tăng cao độ mặt sàn, vì vậy cần kiểm tra xem chiều cao còn lại sau khi hoàn thiện trần và sàn có phù hợp với nhu cầu sử dụng hay không.
8. Khi thuê văn phòng có sàn nâng, doanh nghiệp nên kiểm tra gì?
Nếu tòa nhà đã bàn giao sẵn hệ thống sàn nâng, doanh nghiệp không nên chỉ kiểm tra việc “có hay không”.
Một số nội dung cần làm rõ gồm:
- Cao độ sàn nâng hiện tại
- Tình trạng tấm sàn và hệ chân đỡ
- Tải trọng thiết kế
- Loại lớp phủ hoặc vật liệu hoàn thiện
- Khả năng tháo mở từng tấm
- Hệ thống điện, mạng đang bố trí bên dưới
- Phạm vi được phép tháo dỡ hoặc điều chỉnh khi fit-out
- Yêu cầu hoàn trả mặt bằng khi kết thúc hợp đồng
- Ảnh hưởng của sàn nâng đến chiều cao thông thủy
Các yếu tố này có thể ảnh hưởng trực tiếp đến thiết kế nội thất, chi phí fit-out và khả năng bố trí hệ thống kỹ thuật của doanh nghiệp.

9. Sàn nâng nên được xem xét ngay từ giai đoạn khảo sát văn phòng
Sàn nâng là một phần của điều kiện kỹ thuật mặt bằng, không đơn thuần là vật liệu hoàn thiện.
Đối với doanh nghiệp đang thuê văn phòng mới, cần xem xét hệ thống này cùng với chiều cao trần, hệ thống điều hòa, công suất điện, phòng máy, điều kiện bàn giao và các quy định fit-out của tòa nhà.
Một mặt bằng có sàn nâng sẵn có thể phù hợp với doanh nghiệp cần mật độ điện và dữ liệu cao. Ngược lại, nếu cao độ sàn không phù hợp hoặc hệ thống đã xuống cấp, doanh nghiệp có thể phải tính thêm chi phí xử lý trong giai đoạn hoàn thiện nội thất.
Khi khảo sát văn phòng, RSQUARE có thể hỗ trợ doanh nghiệp đối chiếu các điều kiện bàn giao và thông số kỹ thuật của từng phương án với nhu cầu sử dụng thực tế, từ đó xác định những hạng mục cần kiểm tra thêm trước khi tiến hành đàm phán và fit-out.
